急业主之所急 ——抢修工程现场纪实

发布时间:2023-07-21   浏览:495次

  6月19日,接业主方面通知,其轻烃裂解装置按计划停工,21日可达到抢修条件,并一再强调时间紧迫,要求我方人员务必按时到达现场。当天下午,兰总组织专题会议,结合当前制造任务情况调配布置相关人员,选定14名人员组成项目小组。与此同时,项目组负责人已协调安排将工机具提前运抵现场。21日清晨,项目组成员在开完动员会后,马不停蹄,历经12小时的车程,奔赴项目所在地,赶在22日到来之前进入梦乡。

施工任务启动

  本次抢修时间紧、任务重、环境差,主要任务是主风分布管及汽提段锥盘、环盘的拆除安装,为了能保质、保量、按期完成抢修任务,急业主之所急,大家早已做好了不怕脏、不怕累、不怕苦的思想准备。

  开工伊始,大家便进入了紧张有序的工作状态:22日上午,完成现场三级安全教育;下午,所有工机具已准备到位,各种作业票开具完成;四点钟,主风分布管拆除工作已铺开。

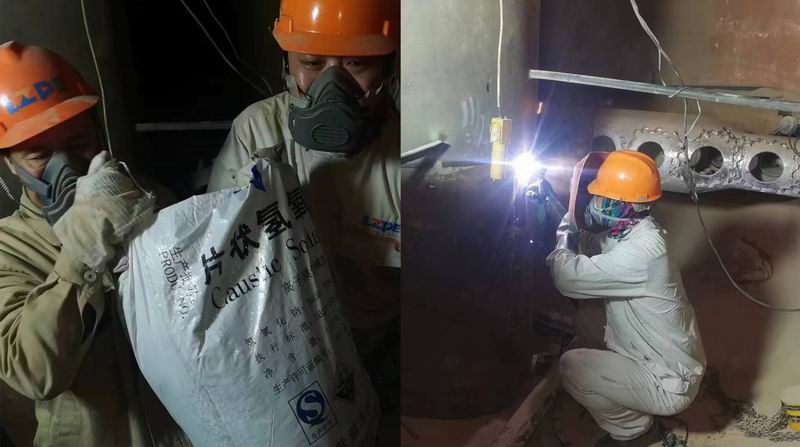

微信图片_20230628142416

  通力合作,攻坚克难。本次抢修任务主要分再生器和沉降器2个工作面,分别由两个组长负责。但由于沉降器清焦工作25日结束,所以大家决定先对主风分布管拆除任务打个歼灭战。大家伙儿主动出谋划策,决定采取白班和夜班轮班,力争2.5天完成主风分布管的拆除工作。经过大家的共同努力,主风分布管拆除任务于24日晚顺利结束。25日,沉降器具备工作条件,李组长带领一组6人进入沉降器开始4组锥盘环盘的拆除工作。现场的工作环境不必多言,再生器是白灰窑、沉降器是黑灰窑,进去检查一趟不是一身灰就是一身油焦,更何况还要在里边切割组焊。但是,大家伙没有一句牢骚,没有一丝抱怨,工作中总能听到李师傅、代师傅这样的声音:“有事直管吩咐”,“切割、焊接直接招呼我们”,“晚上加班我们能顶得住”,“保证组对完的焊道不让它过夜”……听听,有这样的信心和呼声,还能有什么困难阻挡住我们前进的步伐。

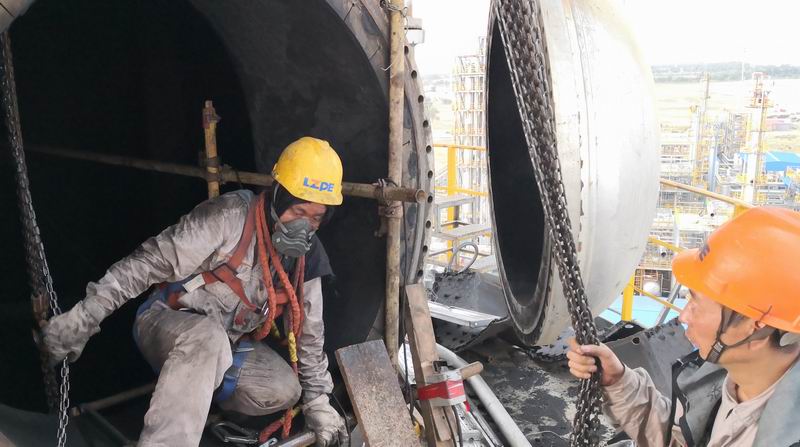

微信图片_20230703112416

内件拆除安装

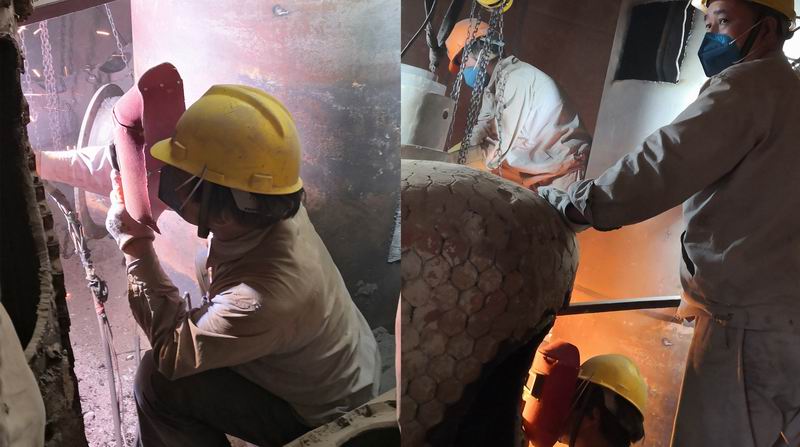

  临危受命,新增抢修任务。24日,业主现场检查时又发现一些新的项目,并有意将其交给我们完成。这对于我们来说是放羊拾柴火——捎带手的事。但是,业主有他们的要求,总工期不得超过7月8日。为保证此节点,双方合同约定必须增派一组人员来专项完成。25日早晨,代部长带领衬里、电焊、铆工3位班长及关师傅一行5人临危受命,赶赴现场支援。26日,经过安全培训,当晚就投入到了工作中。由于新增任务全部在再生器,和主风分布管安装无法同时作业,所以他们只能在午和晚上开工干。但是,大家不辞辛劳,不计得失,连续6个夜班突击完成所有新增抢修任务。

新增任务赶工

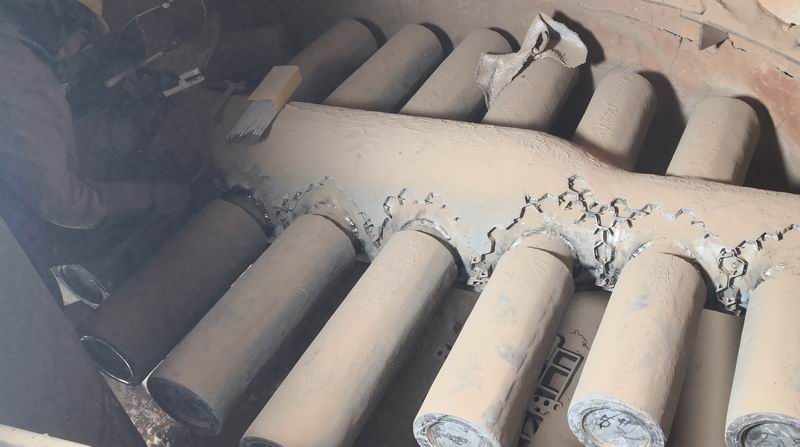

  从7月1日第 一波7人撤出,到7月4日的6人离场,再到7月6日的验收完成,我们实现了:沉降器内件拆装任务提前2天完成,再生器主风分布管拆装任务提前3天完成,新增抢修任务提前4天完成!这些成绩的取得离不开大家的辛勤付出,离不开大家的通力协作,离不开大家急业主之所急的坚强信念。由此,我们交出了一份答卷,受到了业主的一致好评,为后续经营工作的开展奠定了坚实的基础。
